CorrectSociology

План лаборатории

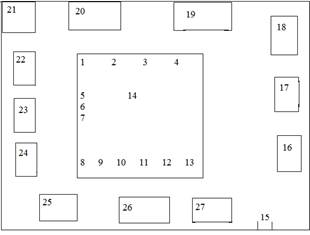

Рисунок 1.

1 – прибор Вика

2 – сферическая чаша

3 – лопатка

4 – часы

5 – нож

6 – сито с сеткой №008

7 – термометр

8 – гигрометр

9 – металлический шпатель

10 – фарфоровый стакан

11 – форма для изготовления цементных балочек

12 – пластинки для передачи нагрузки

13 – мокрая тряпка

14 – весы

15 – вход в лабораторию

16 – весы общего назначения

17 – прибор для механического просеивания цемента

18 – калориметр

19 – санитарный узел

20 – мешалка для перемешивания цементного раствора

21 – встряхивающий столик

22 – вибрационная площадка

23 – пресс

24 – пропарочная камера

25 – лабораторная дробилка

26 – сушильный шкаф

27 – автоклав

Расчет и построение сетевого графика. Таблица работ и ресурсов сетевого графика
На основании подсчитанных объемов работ, принятой организационно-технологической схемы возведения объекта, принятых методов производства работ составляется таблица работ и ресурсов сетевого графика (карточка-определитель). Карточка-определитель представляет собой сведенные в форму табл. 7.14 характеристики ...

Составление калькуляции трудовых затрат
Таблица 2 № п/п Наименование работ Обоснование Ед. изм Объем работ Норма времени Машины Трудозатраты Состав звена Челчас Маш-час Наименование Кол-в Чел-дн Маш-см 1 Срезка раст-го слоя §Е2-1-21 100м3 300 0,95 0,95 скрепер Д-213А ...

Земляные работы
Для разработки котлована применяется экскаватор Э-605. Разработка котлована производится продольным способом, при котором экскаватор продвигается постепенно вдоль оси, затем производят погрузку грунта в транспортные средства в одну сторону. Для обеспечения бесперебойной работы экскаватором при погрузке грун ...
