− изгибающий момент в середине пролета
− Так как для рассматриваемого перекрытия hs/ls=0.06/1.567=0.038>1/39=0.03, то в плитах, окймленных по всему контуру монолитно связанными с ними балками, изгибающие моменты в сечениях средних пролетов и над средними опорами за счет благоприятного влияния распоров уменьшаем на 20%
− Условие
выполняется заведомо при толщине плиты hs=60 мм

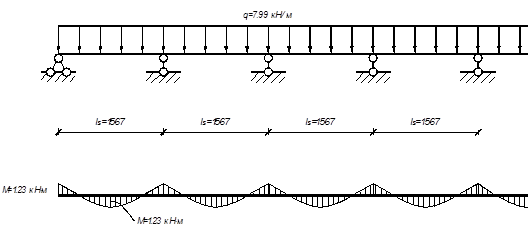

Рисунок 2. Расчетная схема плиты
Теплотехнический расчет
Теплотехнический расчет выполнен по программе TERM 7.
Исходные данные:
Заданный населённый пункт г. Няндома относиться к нормальой зоне влажности.
Так как tн5=-33 ниже -31℃, то расчётную температуру внутреннего воздуха принимаем равной tв =20℃. Относительную влажность внутреннего воздуха прин ...
Сводные технико-экономические показатели
Общая продолжительность работ составляет: 30 дней. В 2 смены.
Общий объем земляных работ, включающий объемы по срезке растительного слоя, вертикальной планировке и устройство котлована и въездных траншей: 264429 м3;
Продолжительность выполнения работ по котловану: 9 дней, трудозатраты: 49,8 чел.-дней;
Об ...
Определение несущей способности висячей забивной сваи работающей на
выдёргивание
где : gС – коэффициент условия работы, gС = 0,8 (п.4.5. [2]).
Fdn = 0,8×1,88×1×(30,0×2 + 38,0 2)= 463,232 кН
[N] = 298,859кН > N1 = 97,536 кН
Несущая способность висячей забивной сваи работающей на выдёргивание обеспечивает устойчивость опоры. ...
