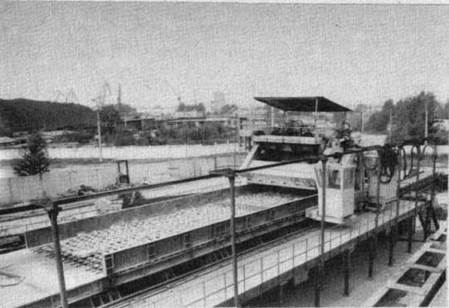

На рис. 6 представлена одна из отечественных установок на комбинате КЖБК-2 (бывшего московского главка "Главмоспромстройматериалов").
Рис. 6. Установка первичного дробления УПН 12-3,5-1,5 на заводе ЖБИ-7 Главмоспромстройматериалов.
Технологическая линия по производству фракционированного вторичного заполнителя может быть мобильной и быть гибко вписана в любом межцелевом промежутке завода железобетонных изделий (рис.7).
Исследования последних лет, выполненные в НИИЖБе, МХТИ им. Д. И. Менделеева и МолдНИИстройпроекте, показали, что производство щебня из бетонолома - не самый эффективный способ использования вторичного бетона. Возможна плановая регенерация растворной части или в целом керамзитобетонов, суть которой - в тепловом ограниченном воздействии и создании CAO SiO2 на основе раздробленных фракций бетонолома диаметром 50-70 мм.
В качестве объектов исследования были выбраны следующие материалы:
бетонолом из керамзитобетона классов В5; В10; В30;
бетонолом из карамзитобетона класса В22,5.
Оптимизация режимов обжига бетонолома класса В5 и удельной поверхности вяжущего на его основе осуществлялась при температурах 500, 650, 800°С с интервалами по времени от 30 до 90 минут. Результаты оптимизации температуры обжига бетонолома и удельной поверхности вяжущего на его основе приведены в табл.4. В таблице 4 представлены основные результаты для температур обжига 500, 650 и 800°С.
Таблица 4
Пределы прочности растворов при сжатии и изгибе на вяжущих, полученных из бетонолома класса В5 при различных режимах обжига и удельной поверхности вяжущего
|
Температура обжига в градусах Цельсия |
Время обжига, мин. |
Удельная поверхность, S, см2/г |
Кол-во Воды мл |
Расплыв конуса, мм |
Прочность растворa R, МПа | |
|
изгибе |
сжатии | |||||
|
500 |
60 |
3922 |
235 |
110 |
1,34 |
3,79 |
|
500 |
60 |
6066 |
232 |
110 |
2,04 |
5,94 |
|
500 |
60 |
8009 |
226 |
109 |
2,39 |
7,42 |
|
650 |
90 |
4100 |
235 |
107 |
1,84 |
6,4 |
|
650 |
90 |
6000 |
232 |
109 |
2,09 |
8,34 |
|
650 |
90 |
8035 |
218 |
109 |
2,41 |
10,03 |
|
650 |
60 |
4080 |
230 |
108 |
2,09 |
5,72 |
|
650 |
60 |
6010 |
236 |
107 |
2,32 |
8,2 |
|
650 |
60 |
8144 |
226 |
108 |
2,46 |
11,3 |
|
650 |
30 |
4000 |
233 |
109 |
1,96 |
7.31 |
|
650 |
30 |
6100 |
233 |
109 |
2,05 |
7,43 |
|
650 |
30 |
8020 |
229 |
109 |
2,3 |
9,22 |
|
800 |
60 |
4080 |
225 |
108 |
2,25 |
6,54 |
|
800 |
60 |
8000 |
220 |
109 |
3,73 |
9,4 |
|
800 |
60 |
6080 |
223 |
109 |
2,65 |
8,28 |
Расчет трудозатрат и затрат средств
механизации
1. Нормативные затраты труда рабочих, чел.-ч:
на весь объем - 1936,6
на 100 м3 - 523,4.
2. Нормативные затраты машинного времени, маш.-ч:
на весь объем - 438,14
на 100 м3 - 118,49.
3. Заработная плата рабочих-монтажников, р.-к.:
на весь объем - 1424-13.
4. Заработная плата механизаторов, р.-к.:
на ...
